Prüfung des neu errichtetem Umspannwerks.
Juni 2023


Für die Erweiterung des VW-Standortes in Salzgitter muss auch die Stromversorgung entsprechend des höheren Leistungsbedarfs angepasst werden. Aus diesem Grund wurde neben der Autobahn A36 bei Wolfenbüttel das UW Fümmelse neu errichtet.
November 2022 bis Mai 2023

Die Gigafactory in Grünheide hat ein eigenes Umspannwerk welches über zwei 110kV-Kabelverbindungen mit den Netzbetreiber E.DIS verbunden ist. In Vorfeld der Inbetriebnahme der Beiden Leitungen wurden das Distanzschutzgerät neu parametriert und geprüft.
Oktober bis November 2022



Primär Planung des Umspannwerk Neubaus, Durchführung der anschließenden Inbetriebnahme Prüfungen und Bewertung nach 26. BImSchV.
Mai 2022 bis Juni 2023


Durchführung der Inbetriebsetzungsprüfungen des neuen Umspannwerks.
September 2022


Prüfung eines Umspannwerks, nach dem Tausch der Sekundärtechnik und einiger Primärgeräte.
August 2022 bis September 2022


Prüfung eines Umspannwerks für einen großen Solarpark.
Mai 2022 bis Juli 2022


Das Umspannwerk Ganderkesee würde im Zuge der Energiewende und des dadurch erforderlichen Netzausbaus erweitert. Die Erforderlich Wandlerprüfungen mit CT-Analyzer wurden für alle neu errichteten Felder durchgeführt.
Januar 2022 bis November 2022

Prüfung eines Umspannwerkes für einen Windpark.
April 2022 bis Mai 2022


Prüfung eines Umspannwerkes für einen Windpark.
März 2022 bis Juni 2022

Das UW Prinzhöfte, ist die erste SF6-Freie-Freiluftschaltanlage der AVACON Netz GmbH. Es wurden alle nötigen Inbetriebnahmeprüfungen der Hochspannungsanlage durchgeführt.
Januar 2022 bis Mai 2022



Für drei Rechenzentren im Raum Frankfurt am Main, wurden die Inbetriebnahmeprüfungen der Mittelspannungsversorgung durchgeführt. Dabei wurden etwa 300 Schutzgeräte parametriert und geprüft, inkl. IEC 61850 Kommunikation und Goose-Verriegelungen.
Oktober 2021 bis März 2022 und November 2022 bis März 2023

Für den Neubau einer 400 kV Hochspannungstrasse wurde in der Kabelübergangsanlage die Strom- und Spannungswandler entsprechend der Tennet Prüfvorschriften geprüft.
Januar 2022

Für den Neubau einer 400 kV Hochspannungstrasse wurde in der Kabelübergangsanlage die Strom- und Spannungswandler entsprechend der Tennet Prüfvorschriften geprüft.
Oktober 2021

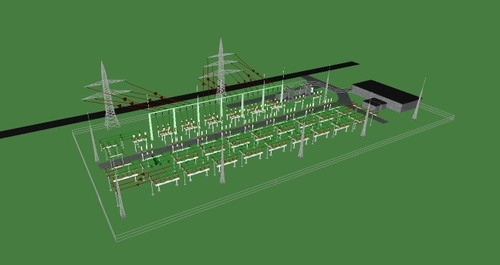

Für den Neubau des Umspannwerks Hänigsen, wurde die zulässigen elektromagnetischen Emissionen, gemäß 26. BImSchV, berechnet und bewertet. Für die Berechnung der elektromagnetischen Emissionen wurden die Gebäude und Betriebsmittel, unter Zuhilfenahme des Programms Copperfield®, dreidimensional nachgebildet.
Februar 2021


Anpassen der Stromlaufpläne, sowie Durchführung der Schutzprüfung und des Bittests eines Trafo-Feldes nach Austausch des 110/20kV Transformators.
September 2021


Wandlerprüfung nach Austausch von Kombiwandlern
September und Oktober 2021


Wandlerprüfung nach Austausch von Kombiwandlern.
August 2021


Wandlerprüfung nach Austausch von Kombiwandlern.
August 2021

Nach einen Brand im Schalthaus des UW Peine Ost wurde die gesamte Sekundärtechnik neu geprüft und Inbetriebgenommen.
Mai bis September 2021


Wandlerprüfung nach Austausch von Kombiwandlern in 12 Feldern.
Juni bis Juli 2021
Durchführung der Schutzprüfungen und des Bittest, für den Neubau des 110 kV / 20 kV Umspannwerk Stelle.
Juni 2021

Im 110 kV / 20 kV Umspannwerk Nette wurden nach einen Tausch der Sekundärtechnik, für je zwei Trafo- und Leitungsfelder, die Verdrahtungs- und Wandlerprüfung sowie eine Funktions, Verriegelungs und Schutzprüfung durchgeführt. Des weiteren wurden zwei E-Spulen in Betrieb genommen.
2020 bis 2021

Die Avacon Netz GmbH errichtet am Standort Staßfurt einen Komplett Neubau Ihres 110 kV Umspannwerkes zum Anschluss eines Kraftwerks. In diesen Zusammenhang wurden alle erforderlichen Inbetriebnahme Prüfungen durchgeführt.
06.2020

Die Avacon Netz GmbH errichtet am Standort Thiede einen Komplett Neubau Ihres 110 kV Umspannwerkes zum Anschluss eines Windparks. In diesen Zusammenhang wurden alle erforderlichen Inbetriebnahme Prüfungen durchgeführt.
06.2020

Wandlerprüfung von mehreren Kombiwandlern in 110 kV Leitungs- und Trafofeldern.
11.2019

Durchführung einer Inbetriebnahmeprüfung, an der Übergabestation einer PV-Anlage mit 1,118 MW Anschlussleistung nach einer Anlagenerweiterung.
2019

Durchführung einer Inbetriebnahmeprüfung, an der Übergabestation einer PV-Anlage mit 0,500 MW Anschlussleistung.
2020

Durchführung einer Inbetriebnahmeprüfung, an der Übergabestation einer PV-Anlage mit 0,735 MW Anschlussleistung.
2020

Durchführung einer Inbetriebnahmeprüfung, an der Übergabestation einer PV-Anlage mit 0,610 MW Anschlussleistung.
2020

Durchführung einer Inbetriebnahmeprüfung, an der Übergabestation einer PV-Anlage mit 0,750 MW Anschlussleistung.
2020


Für den zukünftigen sicheren Betrieb des Entlagers "Schacht Konrad" für Schwach- und Mittelradioaktive Abfälle, wurden die Stromversorgung der Anlage verbessert. In diesen Zusammenhang würden mehrere Schutzprüfungen inkl. Bittest und Funktionsprüfungen durchgeführt.
07.2020 bis 01.2021


Im Umspannwerk Conneforde und Conneforde Ost wurden für neuerrichtete Schaltfelder die Verdrahtungs- und Wandlerprüfung entsprechend den Tennet-Prüfvorschriften durchgeführt.
seid Mai 2021


Für den Neubau einer 400 kV Hochspannungstrasse zwischen Dörpen/West nach Niederrhein wurde in der Kabelübergangsanlage die Strom- und Spannungswandler entsprechend der Tennet Prüfvorschriften geprüft.
April 2020


Für die Anbindung eines neuen Gasmotorenkraftwerks erfolgte die Planung der sekundärtechnischen Schaltungsunterlagen mehrerer Mittelspannungszellen mit den Programm E-Plan. Nach Errichtung der Schaltfelder, wurden die Inbetriebnahmeprüfungen durchgeführt.
April bis Oktober 2020


In der Schaltstation in Schierke wurde Bittest und Schutzrelaisprüfungen durchgeführt.
Mai 2021
Durchführung einer Inbetriebnahmeprüfung, an der Übergabestation einer PV-Anlage mit 1,518 MVA Anschlussleistung.
2019-2020
Durchführung einer Inbetriebnahmeprüfung, an der Übergabestation einer PV-Anlage mit 1,452 MVA Anschlussleistung.
2019-2020
Durchführung einer Sekundärschutzprüfung, an der Übergabestation einer PV-Anlage mit 0,72 MVA Anschlussleistung.
02.2020


Die Avacon Netz GmbH errichtet am Standort Werlte einen Komplett Neubau Ihres 110 kV Umspannwerkes. In diesen Zusammenhang wurden alle erforderlichen Inbetriebnahme Prüfungen durchgeführt.
08.2020 bis 12.2020

Die Avacon Netz GmbH führt am Standort Conneforde einen Komplett Neubau Ihres 110 kV Umspannwerkes durch. In diesen Zusammenhang wurden die Prüfungen der Schutzgeräte durchgeführt.
03.2020

Die Avacon Netz GmbH führt am Standort Conneforde einen Komplett Neubau Ihres 110 kV Umspannwerkes durch. In diesen Zusammenhang wurden alle erforderlichen Inbetriebnahme Prüfungen durchgeführt.
seit 03.2019


Schutzprüfung zweier Leitungsdifferenzial-Schutzgeräte nach deren Austausch.
05.2020


Wandlerprüfung und Inbetriebnahme von mehreren Kombiwandlern in 110 kV Leitungs- und Trafofeldern.
04.2020 bis 05.2020


Für den Umbau von 60 kV auf 110 kV mussten die vorhandenen Sekundärschränke und Schaltungsunterlagen angepasst werden. Zusätzlich wurden die Schutzgeräte und der Spannungsregler getauscht, parametriert und geprüft.
04.2019 bis 11.2019


Für die Schunk Sintermetaltechnik GmbH wurden mehrere Übersichtsschaltbilder mit der Software AutoCAD angefertigt.
06.2019


Für die Schunk Sintermetaltechnik GmbH wurden zwei Differentialschutzgeräte parametriert und geprüft.
05.2019 bis 07.2019


Für den Automobilzulieferbetrieb von Aluminium-Gussteilen wurden mehrere Schutzrelais Parametriert und geprüft.
06.2019 und 08.2021

Im 110 kV / 20 kV Umspannwerk Lohhof wurden nach einen Tausch der Sekundär- und Primärtechnik, für je zwei Trafo- und Leitungsfelder, die Verdrahtungs- und Wandlerprüfung sowie eine Funktions, Verriegelungs und Schutzprüfung durchgeführt. Des weiteren wurden zwei E-Spulen in Betrieb genommen.
01.2020 bis 05.2019

Im 110 kV Umspannwerk Waldeck wurden nach einen Tausch der Sekundärtechnik, für 7 Leitungsfelder und eine Kupplung, die Verdrahtungs- und Wandlerprüfung sowie eine Funktionsprüfung durchgeführt.
09.2019 bis 04.2020

Im 110 kV / 20 kV Umspannwerk Brake wurden nach einen Tausch der Sekundärtechnik, für je zwei Trafo- und Leitungsfelder, die Verdrahtungs- und Wandlerprüfung sowie eine Funktionsprüfung durchgeführt.
08.2019 bis 11.2019
